Team AVA maakt veel meters

25 juli 2020
Tijdens de 3e zelfwerkzaamheidsdag voor ons nieuwe clubgebouw heeft een groot AVA-team veel meters kunnen maken.

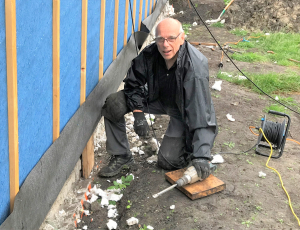

Maar liefst 13 vrouwen en mannen zorgden er op zaterdag 25 juli 2020 voor dat de doelen van deze dag werden gerealiseerd. Het hele wedstrijdsecretariaat op de 1e verdieping werd getengeld. Tegelijkerijd werden rondom de onderkanten van de buitenmuren gereed gemaakt voor montage van de zogeheten kantplanken.

Met dank aan Maaike Vertregt, Inge Edixhoven, Jan Bruine de Bruin, Johan van der Laan, Patrick Stevens, Ron Frederiks, Gerard Albers, Roel Mink, Leo Eveleens, Gerrie Vlak, Leendert Onos, Bernhard Schellenberger en Rene Spitteler.





Nadat firma de Lange de electriciteitskabels heeft getrokken en houtskeletbouwer Haen over 2 weken verder gaat met de afwerking van de muren binnen en buiten, gaan de vrijwilligers ook weer verder. Hulplijnen worden dan weer per app ingeroepen.
Dit is de bijgewerkte planning van de zelfwerkzaamheden:

AVA Clubgebouw - planning zelfwerkzaamheden Begin Klaar
Gat bij waterput dicht scheppen en bestrating terug leggen 17 juli 17 juli
Buiten beton en tempex resten verwijderen ivm aanbrengen kantplanken 17 juli 25 juli
Tengels (latten) schroeven op binnenkant van de wanden begane grond 17 juli 18 juli
Tengels (latten) schroeven op binnenkant van de wanden 1e verdieping 20 juli 25 juli
Afmaken tengelen b.g.g. nadat Haen laatste OSB binnenwanden heeft geplaatst 15 aug. 15 aug.
Uitraggelen plafond entrée buiten 15 aug. 15 aug.
Uitraggelen plafond terras buiten 15 aug. 15 aug.
Met schep grond vlakken tegen kantplanken 22 aug. 22 aug.
Balken tegen gevel plaatsen 1e verdieping 22 aug. 22 aug.
Opruimen kantine, bestuurskamer en Bouwmanshok.
Weggooien wat we niet mee verhuizen. Deels gestart.
17 juli 31 aug.
Inbouwen toiletten e.d. 31 aug. 1 sept.
Aanbrengen gipsplaten op de tengels begane grond 31 aug. 6 sept.
Schroefgaatjes en naden van gipsplaten dichten begane grond 31 aug. 6 sept.
2x Aanbrengen vloercoating 1e verdieping 31 aug. 10 sept.
Stucen gipsplaten begane grond 2 sept. 10 sept.
Aanbrengen tegels op vloer en wanden toiletruimtes 2 sept. 10 sept.
Aftimmeren van o.a. kozijnen 7 sept. 13 sept.
Plaatsen keuken 7 sept. 13 sept.
Schilderen 14 sept. 20 sept.
Aanbrengen trespa plafond entrée en terras buiten 14 sept. 20 sept.
2x Aanbrengen vloercoating begane grond 21 sept. 27 sept.
